Montaż pompy ciepła - Jak uniknąć błędów i ile to kosztuje?
Montaż pompy ciepła: poznaj etapy, koszty (30-110 tys. zł) i uniknij błędów. Sprawdź, jak wybrać ekipę i zapewnić efektywność!
Dobrze dobrana pompa ciepła potrafi pracować cicho, oszczędnie i bezobsługowo, ale tylko wtedy, gdy cały system został przygotowany pod konkretny budynek. W praktyce największe problemy widzę nie w samym urządzeniu, lecz w błędach na etapie projektu, ustawienia jednostek i pierwszego uruchomienia. Poniżej pokazuję, jak wygląda cały proces, ile zwykle kosztuje i na co zwrócić uwagę, żeby instalacja naprawdę miała sens.
Najważniejsze rzeczy do sprawdzenia przed instalacją
- Projekt i obliczenie zapotrzebowania na ciepło są ważniejsze niż sama marka urządzenia.
- Powietrzna pompa ciepła jest zwykle montowana w 1-3 dni, a gruntowa w 3-7 dni roboczych.
- W 2026 roku kompletna instalacja w domu jednorodzinnym to zwykle ok. 30-55 tys. zł dla systemu powietrznego i 60-110 tys. zł dla gruntowego.
- Split wymaga dodatkowych uprawnień i formalności związanych z czynnikiem chłodniczym, a gruntowa z odwiertami może wymagać zgłoszeń geologicznych.
- Najwięcej błędów robi się przy doborze mocy, lokalizacji jednostki i pierwszym uruchomieniu.
Czy twój dom jest gotowy na pompę ciepła
Zanim zacznie się jakiekolwiek prace, trzeba uczciwie odpowiedzieć na jedno pytanie: czy budynek rzeczywiście nadaje się do takiego źródła ciepła. Sama pompa nie naprawi słabej izolacji ani źle zaprojektowanej instalacji wewnętrznej, więc ja zawsze zaczynam od sprawdzenia stanu domu, a dopiero później patrzę na model urządzenia.
Najważniejsze są trzy rzeczy: zapotrzebowanie na ciepło, temperatura pracy instalacji i miejsce na montaż. Jeśli dom ma sensowną izolację, ogrzewanie podłogowe albo przewymiarowane grzejniki i wystarczającą moc przyłączeniową, instalacja zwykle przebiega dużo spokojniej. Jeśli to starszy budynek, nie skreślałbym pompy z góry, ale najpierw trzeba policzyć, co naprawdę wymaga modernizacji.
| Obszar | Co sprawdzam | Co oznacza problem |
|---|---|---|
| Izolacja budynku | Ocieplenie, okna, dach, mostki cieplne, wynik OZC | Pompa będzie musiała pracować intensywniej, a rachunki wzrosną |
| Instalacja grzewcza | Podłogówka, duże grzejniki, temperatura zasilania | Może być potrzebna modernizacja, aby zejść do niższych temperatur pracy |
| Elektryka | Moc przyłączeniowa, zabezpieczenia, stan rozdzielni | Bez przeróbek trudno uruchomić system bezpiecznie i stabilnie |
| Miejsce montażu | Odległość od okien, hałas, odpływ kondensatu, ekspozycja na wiatr | Źle ustawiona jednostka może przeszkadzać domownikom i sąsiadom |
| Zasobnik i osprzęt | Miejsce na bufor, zasobnik c.w.u. i armaturę | Instalacja robi się ciasna, trudniejsza w serwisie i mniej estetyczna |
W praktyce spotyka się układ monowalentny, czyli taki, w którym pompa samodzielnie pokrywa potrzeby grzewcze, oraz biwalentny, gdzie wspiera ją drugie źródło ciepła. Dla wielu domów z nową instalacją najlepiej sprawdza się pierwszy wariant, ale w starszych budynkach biwalentność bywa rozsądnym kompromisem. Jeśli ten etap jest dobrze przemyślany, sam montaż przebiega już znacznie sprawniej, więc przechodzę teraz przez niego krok po kroku.
Jak przebiega montaż pompy ciepła krok po kroku
Sam proces instalacji nie jest tajemnicą, ale w praktyce składa się z kilku etapów, których nie warto skracać. To właśnie tu rozstrzyga się, czy system będzie pracował stabilnie i czy po pierwszym sezonie nie zacznie generować nerwowych poprawek.
- Projekt i dobór mocy. Najpierw liczy się zapotrzebowanie budynku na ciepło i dobiera urządzenie do rzeczywistych warunków, a nie do „średniej z katalogu”.
- Przygotowanie miejsca. Ekipa wyznacza lokalizację jednostki zewnętrznej i wewnętrznej, sprawdza podłoże, dojścia serwisowe oraz miejsce na osprzęt.
- Ustawienie urządzeń. Jednostka zewnętrzna musi stać stabilnie, z zachowaniem odległości od ścian, okien i ciągów komunikacyjnych, a część wewnętrzna powinna być łatwo dostępna do serwisu.

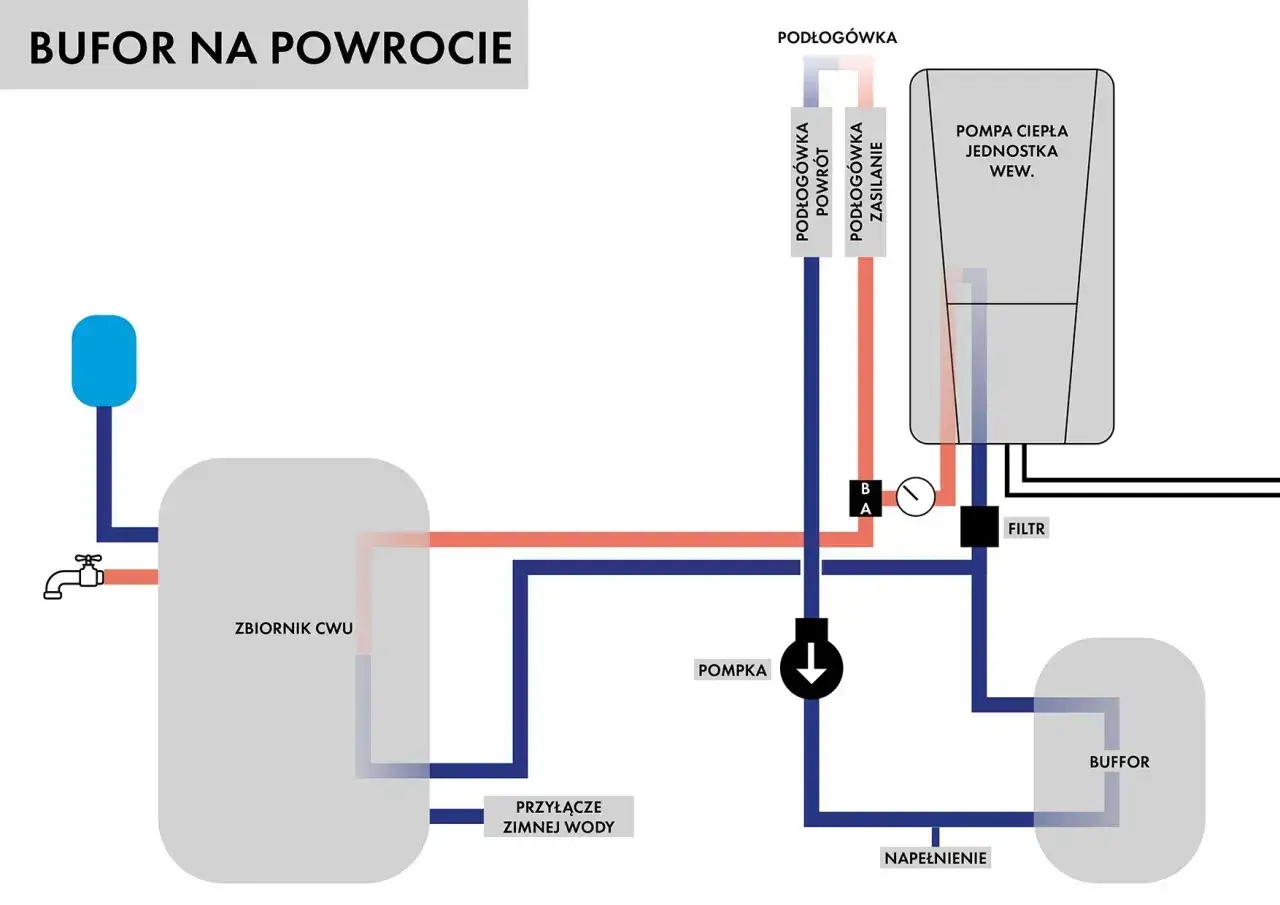

- Połączenia hydrauliczne i elektryczne. W tym etapie podłącza się pompę do instalacji grzewczej, zasobnika ciepłej wody użytkowej, bufora oraz zasilania.
- Próba szczelności i przygotowanie układu. W systemach split wykonuje się kontrolę szczelności, a układ chłodniczy trzeba odpowiednio oczyścić i przygotować do pracy.
- Napełnienie i konfiguracja sterownika. Ustawia się parametry pracy, krzywą grzewczą, temperaturę c.w.u. i ewentualne tryby taryfowe.
- Pierwsze uruchomienie. To moment, w którym sprawdza się pracę całego układu, testuje ogrzewanie, ciepłą wodę i ewentualne chłodzenie.
Przy powietrznej pompie ciepła całość zwykle zamyka się w 1-3 dniach roboczych, a przy gruntowej z odwiertami najczęściej w 3-7 dniach. W praktyce najdłużej trwa nie samo skręcanie instalacji, tylko przygotowanie gruntu, logistyka odwiertów i dopięcie formalności. To właśnie dlatego ktoś, kto patrzy wyłącznie na czas pracy ekipy, często zaniża realny harmonogram inwestycji.
Jeśli montaż ma przebiec bez nerwów, dobrze jest też od razu wiedzieć, ile to kosztuje i które elementy najbardziej podbijają budżet, bo tu różnice potrafią być naprawdę duże.
Ile kosztuje instalacja i co najbardziej zmienia cenę
W 2026 roku cena całej inwestycji zależy przede wszystkim od typu pompy, mocy urządzenia, standardu osprzętu i zakresu prac dodatkowych. Najkrócej mówiąc: im więcej trzeba zrobić poza samym ustawieniem jednostki, tym bardziej rośnie rachunek końcowy.
| Element kosztu | Typowa widełka | Co podnosi cenę |
|---|---|---|
| Powietrzna pompa ciepła z montażem | ok. 30-55 tys. zł brutto | Moc urządzenia, marka, region, zakres modernizacji instalacji |
| Gruntowa pompa ciepła z odwiertami i montażem | ok. 60-110 tys. zł brutto | Głębokość odwiertów, warunki gruntu, sprzęt wiertniczy, projekt |
| Sama robocizna przy systemie powietrznym | ok. 4-10 tys. zł | Split lub monoblok, stopień skomplikowania instalacji, lokalne stawki |
| Sama robocizna przy systemie gruntowym | ok. 15-30 tys. zł | Odwierty, układ dolnego źródła, liczba prac ziemnych |
| Dodatkowe prace | zmienne | Bufor, zasobnik c.w.u., modernizacja grzejników, elektryka, fundament |
W przypadku większego domu albo słabej izolacji koszt idzie w górę nie dlatego, że ktoś „dopłaca za markę”, ale dlatego, że system musi mieć większą moc i często potrzebuje też lepszej instalacji oddawania ciepła. Z drugiej strony realny wydatek można obniżyć dzięki dotacjom i uldze termomodernizacyjnej, ale ja nie traktowałbym ich jako części budżetu, dopóki nie ma decyzji o przyznaniu wsparcia.
Po policzeniu pieniędzy zostaje jeszcze pytanie o formalności. To ważne, bo przy tej technologii nie każdy wariant podlega takim samym zasadom i łatwo przeoczyć szczegóły, które później blokują start prac.
Jakie formalności i uprawnienia trzeba uwzględnić
Wiele instalacji da się przeprowadzić bez skomplikowanej biurokracji, ale są wyjątki i dobrze je sprawdzić przed podpisaniem umowy. Z mojego doświadczenia właśnie ten etap bywa pomijany, a potem inwestor dowiaduje się o dodatkowych obowiązkach dopiero wtedy, gdy ekipa jest już gotowa do wejścia na teren.
- Pompa split wymaga pracy z czynnikiem chłodniczym, więc instalator powinien mieć odpowiednie uprawnienia F-gaz i zaplecze do wykonania prób szczelności.
- Monoblok jest prostszy formalnie po stronie obiegu chłodniczego, ale nadal wymaga poprawnego podłączenia hydrauliki i elektryki.
- Gruntowa pompa z odwiertami pionowymi zwykle oznacza plan robót geologicznych i zgłoszenia do właściwych organów; przy głębszych odwiertach formalności rosną.
- Jeśli budynek lub teren jest objęty ochroną konserwatorską albo znajduje się na obszarze Natura 2000, mogą dojść dodatkowe zgody.
- Pierwsze uruchomienie najlepiej zlecić autoryzowanemu serwisowi lub instalatorowi przeszkolonemu przez producenta, bo od tego często zależy gwarancja.
Warto też pamiętać o prostszych, ale praktycznych uprawnieniach: elektryk powinien mieć kwalifikacje SEP, a instalator hydrauliczne doświadczenie z systemami niskotemperaturowymi. Sama pompa ciepła nie wybacza improwizacji, bo pracuje najlepiej wtedy, gdy każdy element układu jest dobrany z myślą o całości. Gdy formalności są zamknięte, największe ryzyko przenosi się już na wykonawstwo i to właśnie tam powstają najdroższe błędy.
Najczęstsze błędy, które obniżają efektywność
Najgorszy błąd, jaki widzę, to traktowanie pompy ciepła jak zwykłego zamiennika kotła gazowego. To nie jest urządzenie, które można po prostu „podłączyć zamiast starego źródła ciepła” i oczekiwać cudów. Taki system wymaga niższych temperatur pracy, sensownego sterowania i poprawnego miejsca montażu.
- Dobór mocy na oko. Za mała pompa nie dogrzeje domu w mroźne dni, za duża będzie taktować, czyli często się włączać i wyłączać, co obniża sprawność.
- Zła lokalizacja jednostki zewnętrznej. Montaż przy oknie sypialni, na ciągu komunikacyjnym albo w ciasnej wnęce kończy się hałasem, lodem i problemami eksploatacyjnymi.
- Brak dostosowania instalacji grzewczej. Pompa ciepła lubi niską temperaturę zasilania, więc stare grzejniki i zbyt wysokie nastawy potrafią zepsuć cały efekt.
- Pominięcie próby szczelności i porządnego przygotowania układu. To oszczędność tylko na papierze, bo później może wyjść nieszczelność, spadek wydajności albo awaria sprężarki.
- Brak miejsca na serwis i osprzęt. Gdy wszystko jest upchane, trudno o przegląd, czyszczenie i szybką reakcję w razie problemu.
- Nieprawidłowe pierwsze uruchomienie. Źle ustawiona krzywa grzewcza albo temperatura c.w.u. potrafią przez wiele miesięcy podnosić rachunki, choć sam sprzęt działa pozornie poprawnie.
Najbardziej kosztowne są błędy, których nie widać od razu. Dom zaczyna grzać, więc inwestor myśli, że wszystko jest w porządku, a dopiero po sezonie okazuje się, że urządzenie pracuje za często, za głośno albo zwyczajnie za drogo. Dlatego równie ważny jak wybór pompy jest wybór ekipy i sposób odbioru instalacji.
Jak wybrać ekipę i odebrać instalację bez niedomówień
Przy takiej inwestycji nie szukałbym najniższej ceny, tylko najpełniejszej odpowiedzi na pytanie: kto bierze odpowiedzialność za cały układ. Dobry wykonawca nie kończy pracy na zawieszeniu jednostki na ścianie, tylko prowadzi projekt od doboru przez montaż aż po konfigurację sterownika i instruktaż dla domowników.
| Co powinno znaleźć się w ofercie | Dlaczego to ważne |
|---|---|
| Obliczenie zapotrzebowania cieplnego i dobór mocy | Pokazuje, że urządzenie zostało dopasowane do budynku, a nie wybrane przypadkowo |
| Schemat hydrauliczny i elektryczny | Ułatwia odbiór, serwis i późniejsze modernizacje |
| Zakres osprzętu | Wiesz, czy w cenie są bufor, zasobnik c.w.u., pompy obiegowe i armatura |
| Opis pierwszego uruchomienia | To moment ustawienia najważniejszych parametrów pracy, w tym krzywej grzewczej |
| Warunki gwarancji i serwisu | Umożliwia uniknięcie sporów, gdy coś wymaga regulacji lub przeglądu |
Na odbiorze sprawdzam zawsze trzy rzeczy: czy instalacja została odpowietrzona i szczelna, czy sterownik ma sensowne nastawy oraz czy ktoś wyjaśnił, jak korzystać z systemu na co dzień. Krzywa grzewcza, czyli zależność między temperaturą na zewnątrz a temperaturą zasilania instalacji, często decyduje o tym, czy dom będzie dogrzany bez przepalania prądu. Jeśli ten element jest ustawiony dobrze, użytkownik zwykle już po kilku dniach widzi różnicę w komforcie.
Gdybym miał wskazać tylko jedną rzecz, na której nie warto oszczędzać, byłby to właśnie projekt połączony z uruchomieniem. Sam sprzęt jest ważny, ale o końcowym efekcie decyduje to, jak został wpięty w dom, a nie samo logo na obudowie.
Co naprawdę decyduje o tym, czy system będzie wygodny i tani w eksploatacji
Po wielu realizacjach widzę wyraźnie, że sukces zależy od kilku powtarzalnych decyzji. Nie są one efektowne, bo nie widać ich na zdjęciu z montażu, ale to właśnie one odróżniają dobrą instalację od przeciętnej.
- Rzetelny projekt daje punkt odniesienia do doboru mocy i osprzętu.
- Niska temperatura pracy instalacji pozwala pompie pracować najefektywniej.
- Dobrze wybrane miejsce montażu ogranicza hałas, straty i problemy serwisowe.
- Profesjonalne pierwsze uruchomienie ustawia system pod realny dom, a nie pod ustawienia „fabryczne”.
- Kontrola po pierwszym sezonie pomaga skorygować nastawy i dopracować komfort bez dodatkowych kosztów.
Jeśli miałbym zamknąć ten temat jednym zdaniem, powiedziałbym tak: dobrze wykonany montaż pompy ciepła to nie pojedynczy dzień pracy ekipy, tylko łańcuch rozsądnych decyzji od projektu po odbiór. Gdy ten łańcuch jest spójny, system grzeje stabilnie, rachunki nie zaskakują, a serwis ogranicza się do kontroli, nie do gaszenia problemów.
Najczesciej zadawane pytania
Komentarze
Powiązane artykuły
Pompa ciepła wodna - czy to rozwiązanie dla Ciebie? Sprawdź!
Pompa ciepła wodna: sprawdź, kiedy to rozwiązanie ma sens, ile kosztuje i jakie formalności musisz spełnić. Poznaj wady i zalety!
Pompy ciepłaPompa ciepła powietrze-woda - Wybierz dobrze i oszczędzaj!
Wybierz pompę ciepła powietrze-woda z głową! Poznaj warianty, koszty, błędy i sprawdź, kiedy to rozwiązanie ma sens w Twoim domu.
Pompy ciepłaAgregat do pompy ciepła 12 kW - Nie tylko moc!
Jaki agregat do pompy ciepła 12 kW? Odkryj, jak dobrać moc i fazy, by uniknąć błędów. Sprawdź, co liczy się bardziej niż sama moc grzewcza!
